Zeitplan

Was bisher geschah. Der zeitliche Ablauf in Kurzform. Von den Fundamenten bis zum Einzug.

KW34
KW35
KW36
KW37
KW38
KW39
KW40
KW41
KW42
KW43
KW44
KW45
KW46
KW47
KW48
KW49
KW50
KW51
KW52
KW01

KW34

  • Streifenfundamente, Verlegen der Grundleitungen unter der Sohlplatte
  • Sohlplatte betonieren
  • Hintermauerwerk EG beginnen
KW34

KW35

  • Hintermauerwerk und Innenwände EG, Abdichtung im Sockelbereich herstellen
  • Gerüst stellen
KW35

KW36

  • Mit den Verblendarbeiten beginnen und fortführen
  • Dachstuhl abbinden
  • Decke über EG verlegen
  • Lüftungsleitungen in Decke verlegen
  • Kabel in Decke verlegen
  • Decke betonieren
KW36

KW37

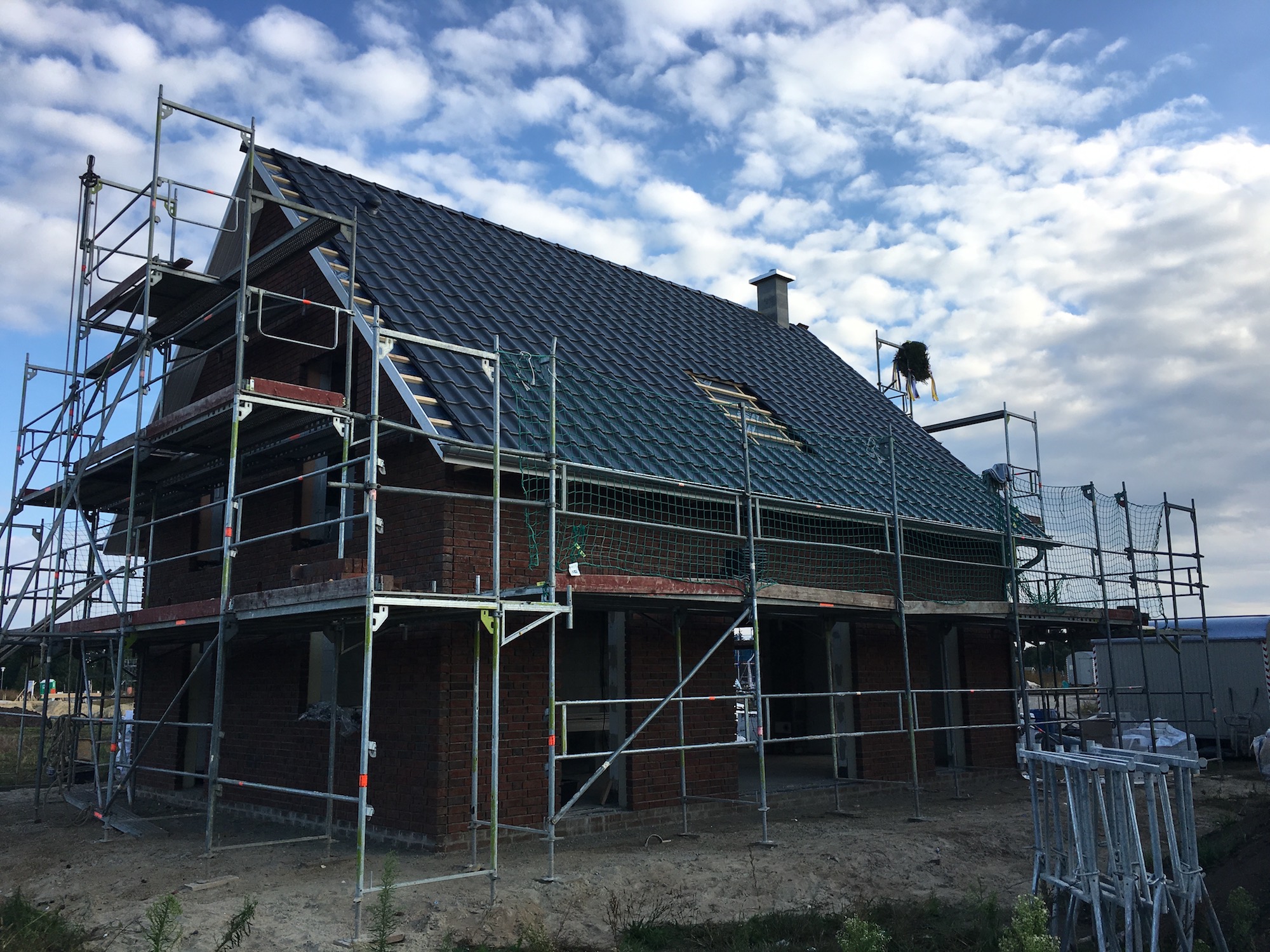

  • Dachstuhl richten, Dachflächen einlatten, Stirnbretter anbringen
  • Richtfest
KW37

KW38

  • Innenwände Dachgeschoss herstellen
  • Dachklempnerei und Dachfenster, Sohle abkleben
  • Dachpfannen aufhängen und Dachflächen eindecken
  • Sanitärentlüftung und Solarleitung in Sparrenebene einbauen
KW38

KW39

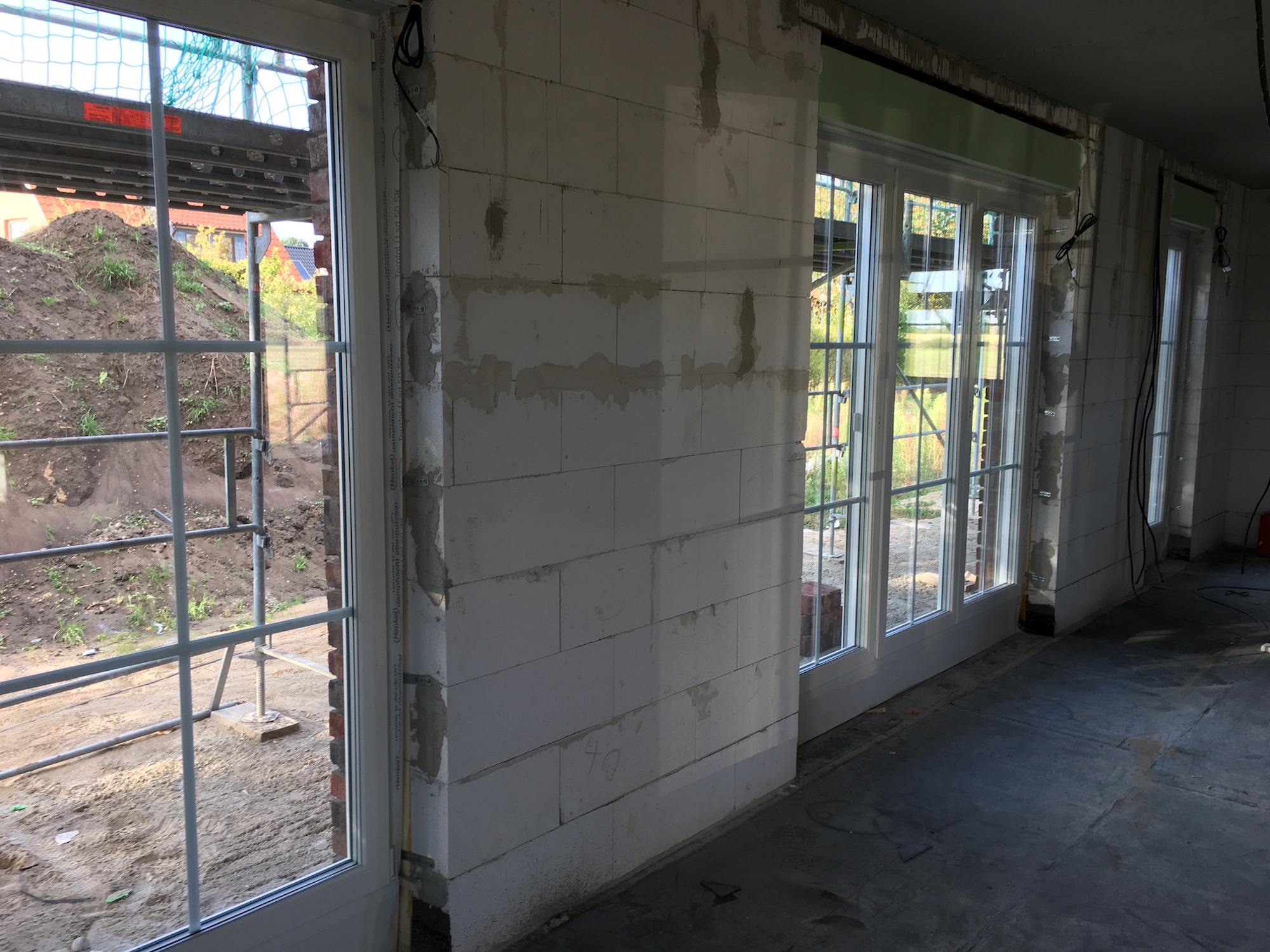

  • Fenster einbauen
KW39

KW40

  • Rollschichten einsetzen
KW40

KW41

  • Trockenbau: Dämmung, Folie, Schalung
KW41

KW42

  • Rohmontage Heizung + Sanitär
  • Rohmontage Elektro (Fortsetzung in KW 43)
  • Verfugen des Verblendmauerwerks (Verschoben auf KW43)
KW42

KW43

  • Abmauerungen herstellen und Gipskarton anbringen
  • Rohmontage Elektro (Fortsetzung von KW42)
  • Verfugen des Verblendmauerwerks (Geschoben von KW42)
KW43

KW44

  • Putzarbeiten, Fensterbänke einbauen
  • Gipskarton anbringen (Fortsetzung aus KW43)
KW44

KW45

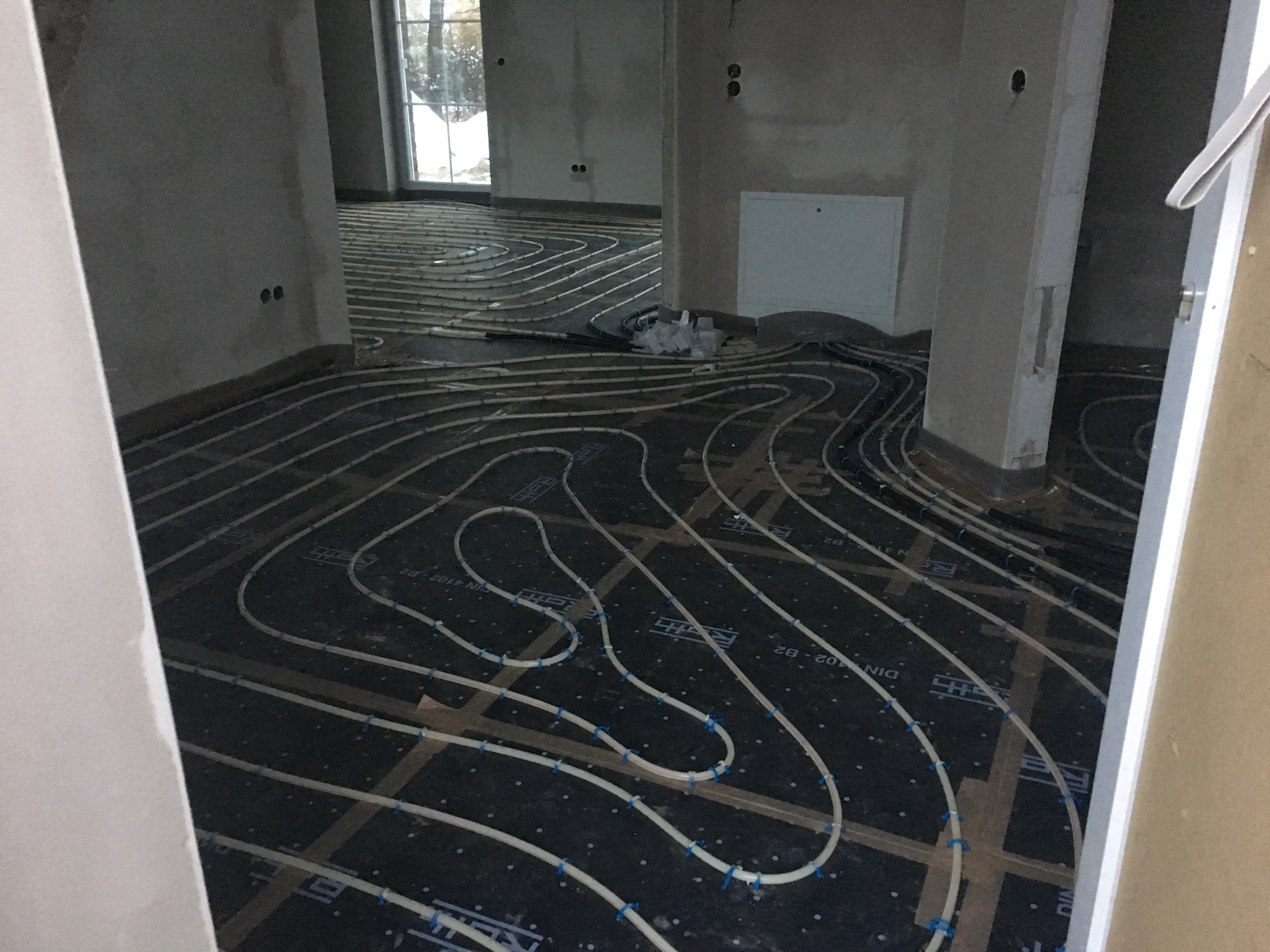

  • Verlegen der Fußbodenheizung
  • Estrich einbringen (Verschoben auf KW46)
  • Gerüstabbau (Geschoben von KW43)
KW45

KW46

  • Estrich einbringen (Verschoben von KW45)
  • Hausanschlüsse, Gas, Wasser, Strom, Telekom, Schmutzwasser außen (Schmutzwasser verschoben)
  • Wände im HWR weiß grundieren (Verschoben in KW47)
KW46

KW47

  • Zählerschrank montieren und Stromzähler setzen und Zuleitung für Heizung legen
  • HWR weis grundieren (Verschoben von KW46)
  • Fliesen im Bereich der Heizungsanlage
  • Heizung aufstellen und in Betrieb nehmen. (Verschoben in KW48)
  • Aufheizprogramm für FB-Heizung starten. (Verschoben in KW48)
KW47

KW48

  • Aufheizprogramm mit Protokoll (Verschoben in KW49)
  • Heizung aufstellen und in Betrieb nehmen. (Verschoben von KW48)
  • Aufheizprogramm für FB-Heizung starten. (Verschoben von KW48)

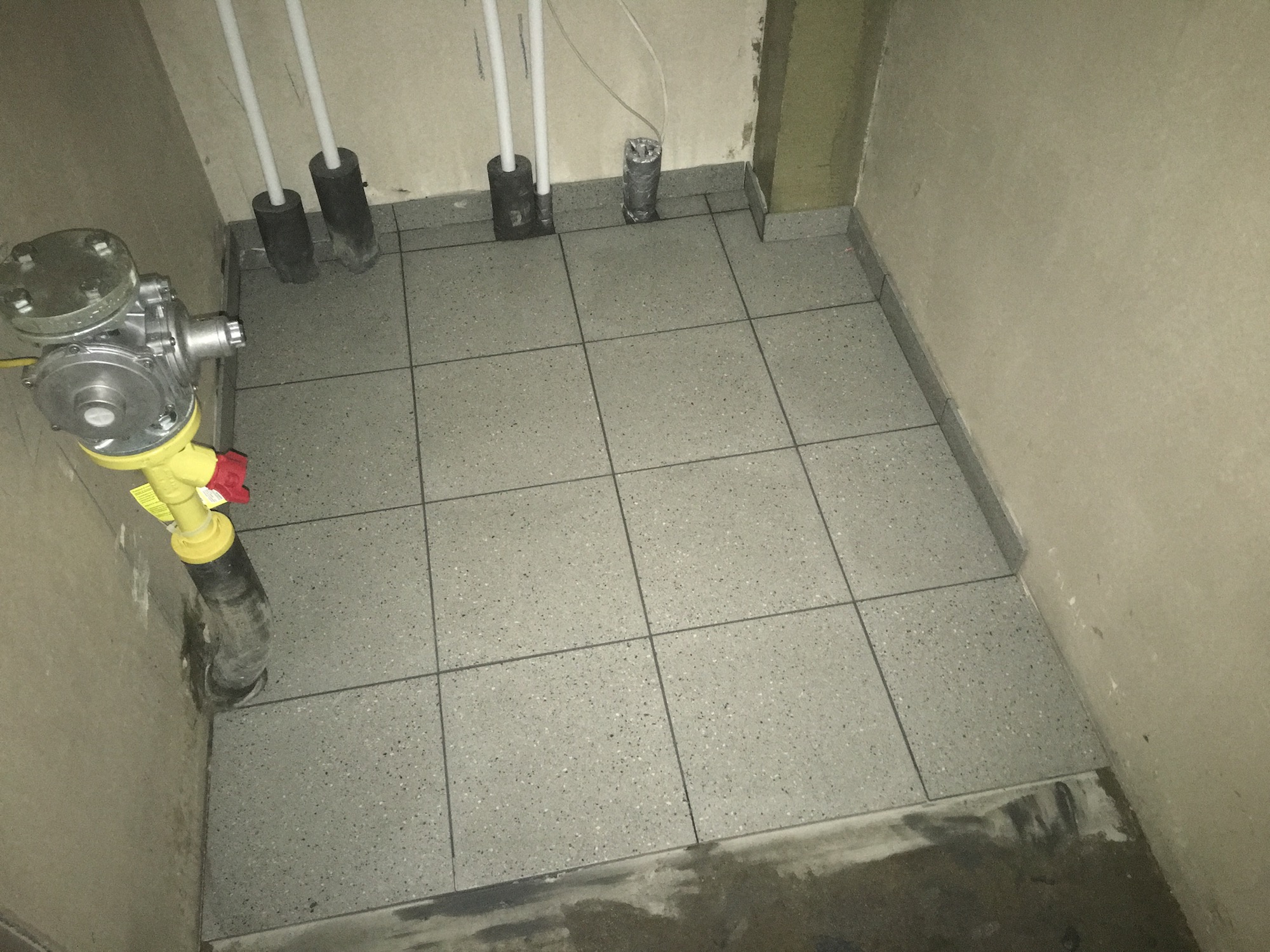

  • Schmutzwasseranschluss (Verschoben von KW46)
KW48

KW49

  • Aufheizprogramm mit Protokoll
  • Fliesenarbeiten
  • Spachtelarbeiten der Gipskartonflächen
KW49

KW50

  • Fliesenarbeiten
KW50

KW51

  • Malerarbeiten, tapezieren, streichen etc.
KW51

KW52

  • Malerarbeiten, tapezieren, streichen etc.
KW52

KW01

  • Malerarbeiten, tapezieren, streichen etc.
KW01
