-
Woche 15

Aufheizprogramm mit Protokoll (Verschoben in KW49) Heizung aufstellen und in Betrieb nehmen. (Verschoben von KW48) Aufheizprogramm für FB-Heizung starten. (Verschoben von KW48) Schmutzwasseranschluss (Verschoben von KW46)
-
Woche 14

Zählerschrank montieren und Stromzähler setzen und Zuleitung für Heizung legen HWR weis grundieren (Verschoben von KW46) Fliesen im Bereich der Heizungsanlage Heizung aufstellen und in Betrieb nehmen. (Verschoben in KW48) Aufheizprogramm für FB-Heizung starten. (Verschoben in KW48)
-
Woche 13

Estrich einbringen (Verschoben von KW45) Hausanschlüsse, Gas, Wasser, Strom, Telekom, Schmutzwasser außen (Schmutzwasser verschoben) Wände im HWR weiß grundieren (Verschoben in KW47)
-
Woche 12

Verlegen der Fußbodenheizung Estrich einbringen (Verschoben auf KW46) Gerüstabbau (Geschoben von KW43)
-
Woche 11

Putzarbeiten, Fensterbänke einbauen Gipskarton anbringen (Fortsetzung aus KW43)
-
Woche 10

Abmauerungen herstellen und Gipskarton anbringen Rohmontage Elektro (Fortsetzung von KW42) Verfugen des Verblendmauerwerks (Geschoben von KW42)
-
Woche 9

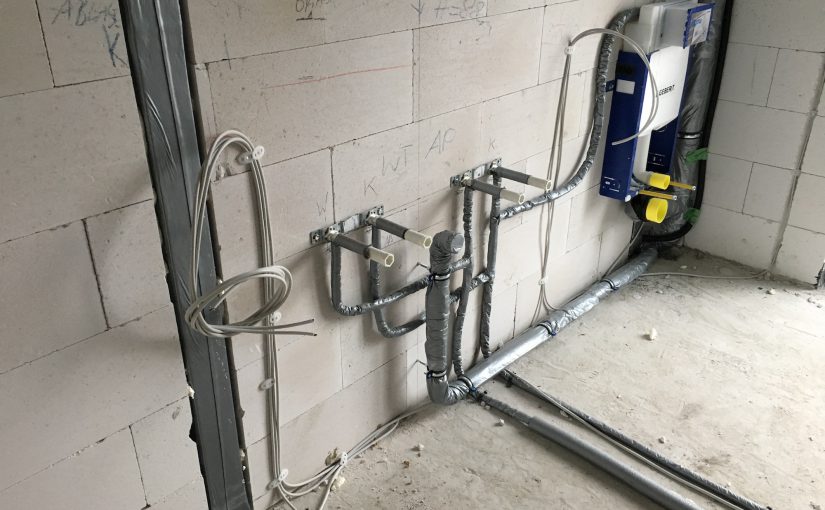

Rohmontage Heizung + Sanitär Rohmontage Elektro (Fortsetzung in KW 43) Verfugen des Verblendmauerwerks (Verschoben auf KW43)
-
Woche 8

Trockenbau: Dämmung, Folie, Schalung
-
Woche 7

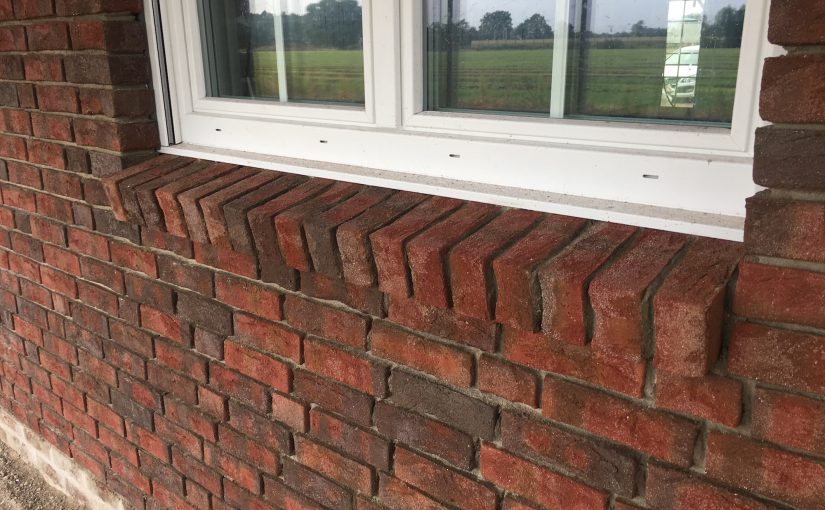

Rollschichten einsetzen
-
Woche 6

Fenster einbauen
